Planning - capaciteit

Hoe wordt de capaciteit binnen de planning berekend?

Uitgang situatie

Capaciteit is de beschikbaarheid in de werkplaats van de uren die nog beschikbaar zijn. De uren worden alleen berekend over uren die de monteurs maken (personeel → Functie → Monteur)

Planning per 5 dagen

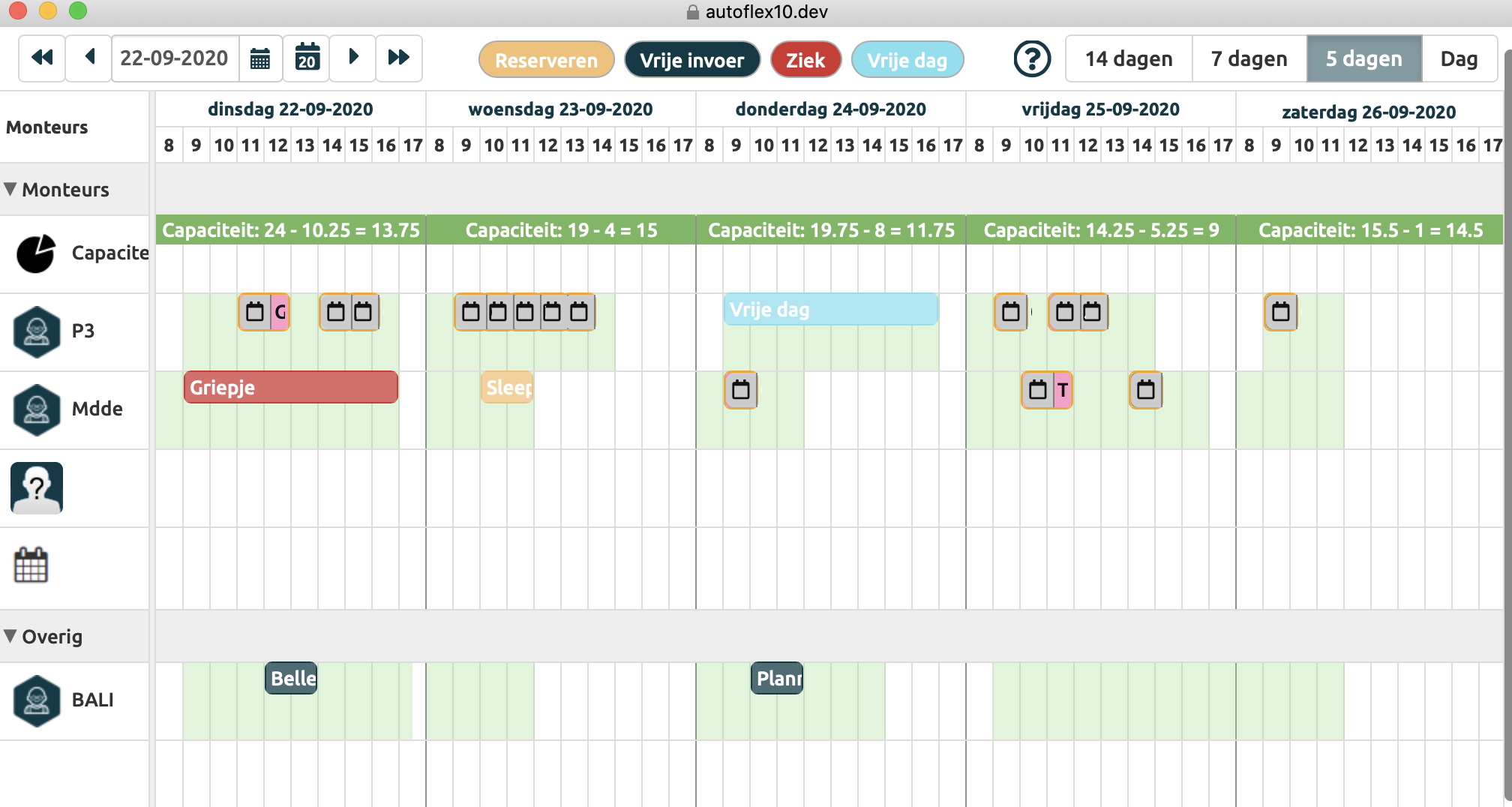

Planning met capaciteit

De capaciteit balk toont: beschikbare tijd - gewerkte tijd = capaciteit

Berekening

#

Stap

Uitleg

1

Beschikbaarheid

Aantal werkbare uren van alle monteurs

Personeel → eindtijd - starttijd - pauzes (*1)

2

Werkorder werktijd

Tijd te besteden door monteurs aan de werkorder

Werkorder → eindtijd (*2) - starttijd (*3) - pauzes

3

Overige tijd

Alle overige tijden van: Reserveren, Vrije invoer, Ziek, Vrije dag

eindtijd (*2) - starttijd (*3) - pauzes

4

Capaciteit

Beschikbaarheid - werkorder tijd - overige tijd

Note 1: Zie pauze berekening

Note 2: Als van een item de Stardag en Einddag niet hetzelfde zijn, dus een item is langer dan 1 dag is, dan wordt de Eindtijd het einde van de dag: zie instellingen → Planning → Werktijden

Note 3: Als van een item de Stardag en Einddag niet hetzelfde zijn, dus een item is langer dan 1 dag is, dan wordt de Startijd het begin van de dag: : zie instellingen → Planning → Werktijden

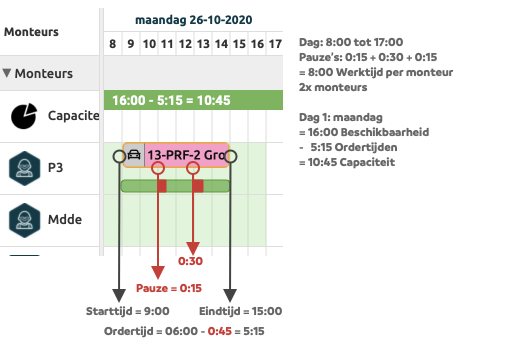

Capaciteit voor order

Capaciteit voor order meerdere dagen

Berekening capaciteit en uitleg voor een
order die binnen 1 werkdag valt.

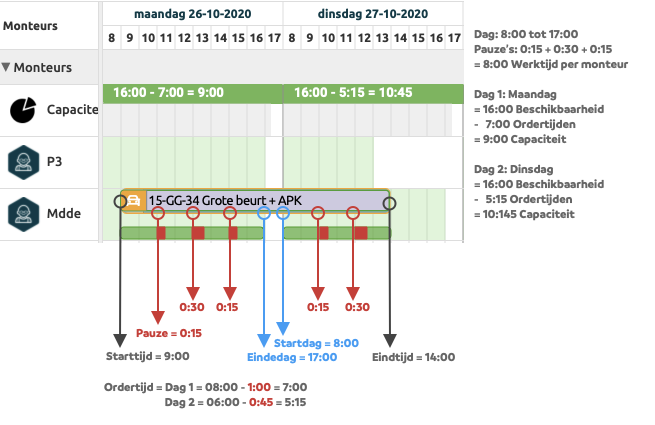

Berekening capaciteit voor een order
die over meer dan 1 werkdag loopt.
